Peri RCS C MAX Aufbau- Und Verwendungsanleitung Seite 31

Schienenklettersystem
Vorschau ausblenden Andere Handbücher für RCS C MAX:
Inhaltsverzeichnis

Werbung

A4 Arbeitsablauf

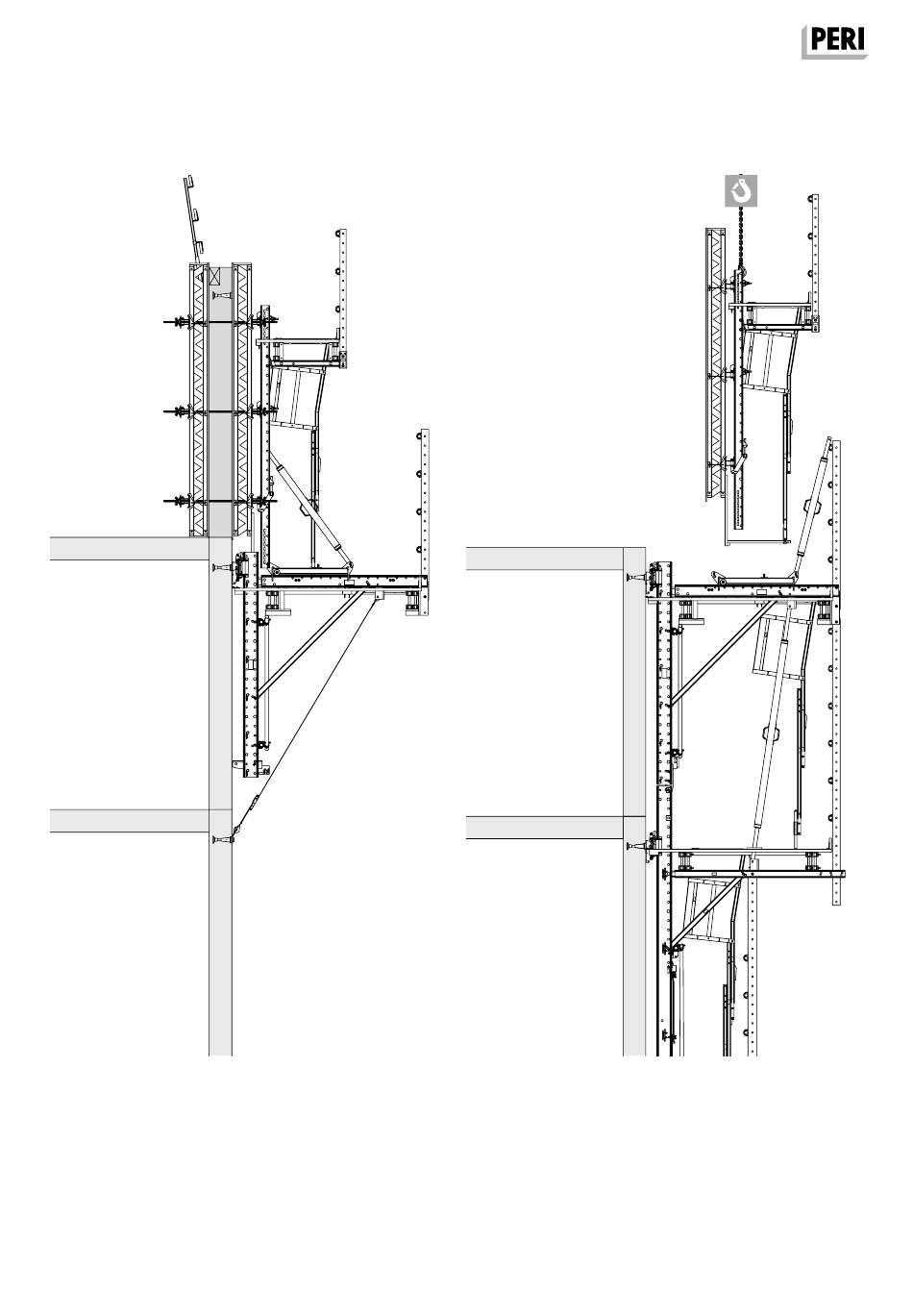

Abb. A4.03
DR-21-013258_003-08 Betonieren des 3. AbschnittsRAA.eps
3. Arbeitstakt
Vorlaufankerbefestigung lösen, Schalungsanker aus-
bauen und ausschalen.
Aufhängung am 2. Betonierabschnitt befestigen.
Klettereinheit mit Kran klettern.
Klettereinheit gegen Kippen sichern.
Bewehren, Vorlaufanker einbauen, Schalung schließen
und ankern.
Betonieren des 3. Abschnitts.
RCS C MAX Schienenklettersystem
Aufbau- und Verwendungsanleitung – Regelausführung
Abb. A4.04
DR-21-014486_007-03 Schalungseinheit einfliegenRAA.eps
4. Arbeitstakt
Vorlaufankerbefestigung lösen, Schalungsanker ausbauen
und ausschalen.
Aufhängung am 3. Betonierabschnitt befestigen.
Schalung und Konsoleinheit von der Wand nehmen.
Konsoleinheit mit Nachlaufbühne erweitern.
Konsoleinheit am 3. Betonierabschnitt einhängen.
Geländer und Leiteraufstiege komplettieren.
Schalung am Fahrwagen befestigen.
31
