Montagem AP-Fix com argamassa
Ferramentas necessárias: Instrumento de medição adequado, furadeira de impacto adequada, broca de Ø18
mm, escova redonda, bomba de ar
Etapas de trabalho:

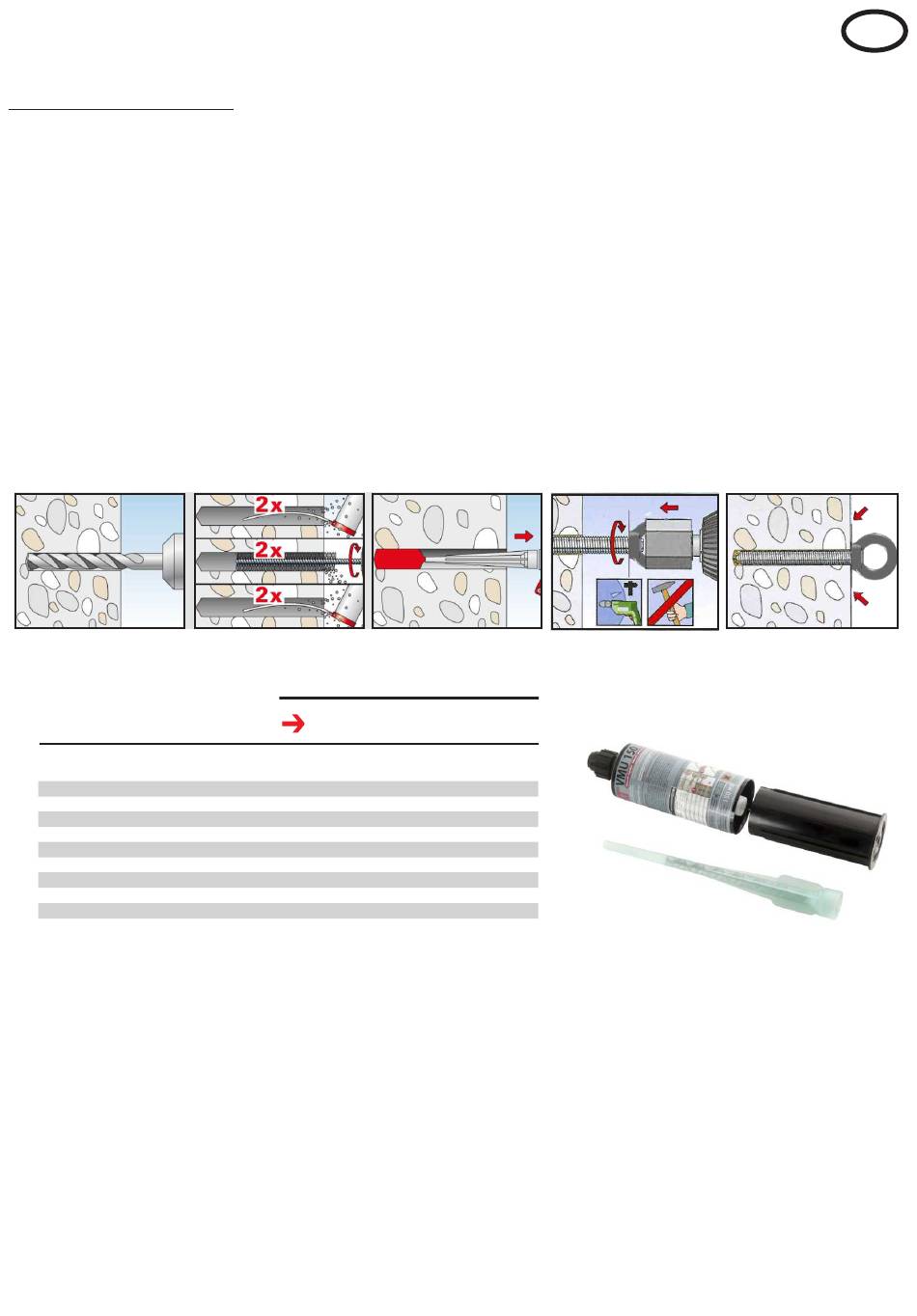

1. Fazer um furo de 125 mm de profundidade, com Ø de 18 mm, em ângulo reto com a furadeira.
2. Soprar o orifício 2x, para livrar de pó, escovar 2x e soprar mais uma vez 2x para livrar do pó
3. Injetar a argamassa de injeção no orifício (Fig.11) utilizando o aparelho de injeção no orifício (Fig. 8)
4. Inserir a barra de ancoragem (Fig. 3) girando, lentamente, com cuidado, no sentido horário. Prosseguir até
que a argamassa escape visivelmente. A barra de ancoragem deve estar nivelada com a superfície de
fixação.
5. Em seguida a barra de ancoragem não deve ser movimentada, ver os tempos de endurecimento na tabela,
Fig. 12
Nota:
A montagem correta deve ser feita de acordo com BetrSichV § 14 por uma pessoa competente e
documentada no relatório de aceitação. O teste antes da colocação em funcionamento não é nenhuma
evidência de que a estrutura existente possa suportar as forças que ocorrem no caso de uma queda,
mas serve apenas para a fixação firme do ponto de ancoragem no substrato.
Fig. 6
Curing times for
VMU 150 plus mortar
Temperature (°C)
Processing time
In the borehole
1)
-10°C ─ -6°C
-5°C ─ -1°C
-0°C ─ +4°C
+5°C ─ +9°C
+10°C ─ +19°C
+20°C ─ +29°C
+30°C ─ +34°C
+35°C ─ +39°C
+40°C
The drill hole must be prepared and cleaned immediately before the dowel is set.
1)
Cartridge temperature during processing from +15°C to +40°C.
Fig. 7
Cartridge temperature at the
Processing from +5°C to +40°C
dry concrete
90 min
24 h
90 min
14 h
45 min
7 h
25 min
2 h
15 min
80 min
6 min
45 min
4 min
25 min
2 min
20 min
1,5 min
15 min
VMU 150 plus mortar
Fig. 8
Curing time
wet concrete
48 h
28 h
14 h
4 h
160 min
90 min
50 min
40 min
30 min
Fig. 12
49
Fig. 9
Fig. 11
P
Fig. 10
