ProMinent DULCOMARIN 3 Compact Montage- Und Betriebsanleitung Seite 101

Werbung

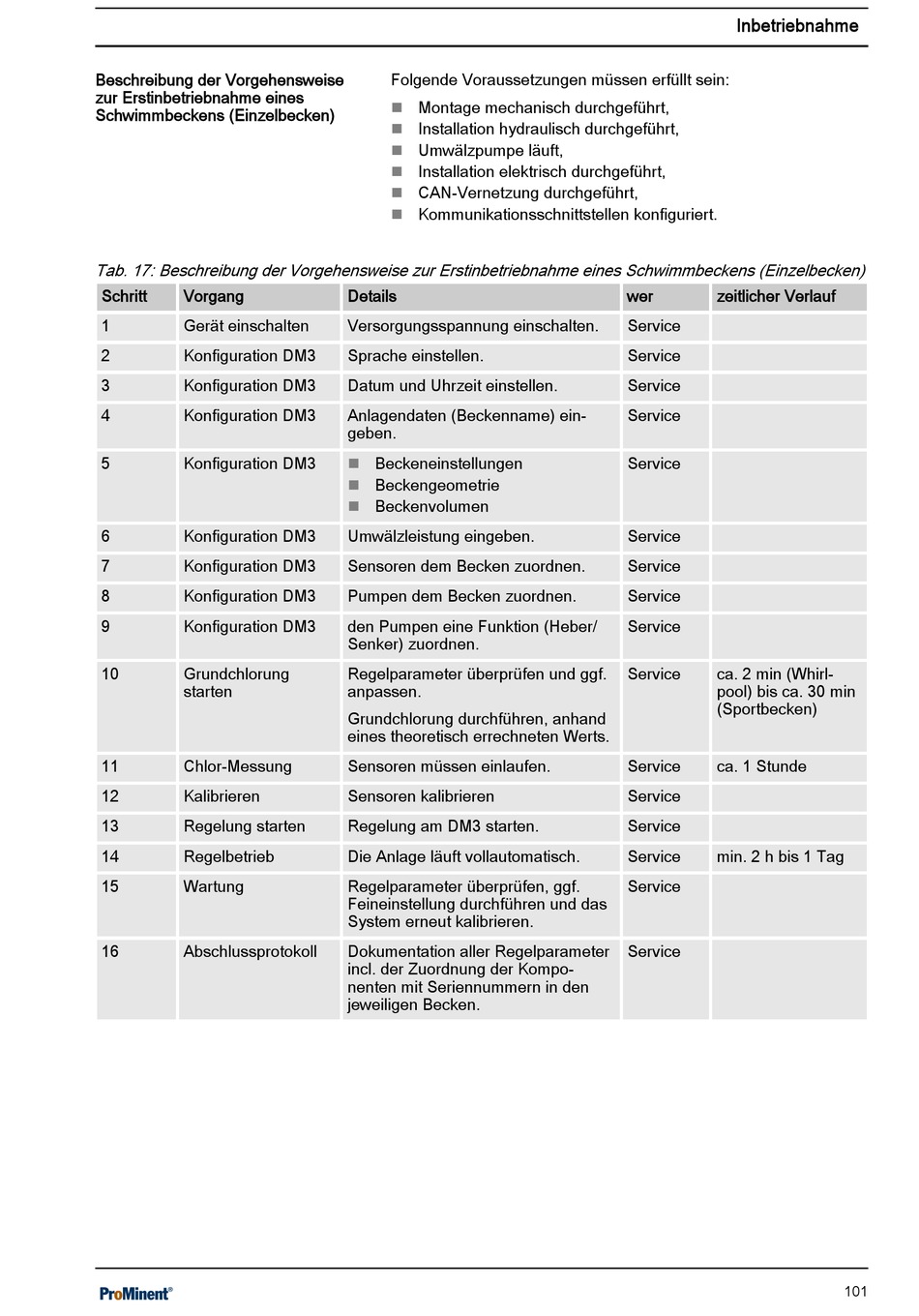

Beschreibung der Vorgehensweise
zur Erstinbetriebnahme eines
Schwimmbeckens (Einzelbecken)
Tab. 17: Beschreibung der Vorgehensweise zur Erstinbetriebnahme eines Schwimmbeckens (Einzelbecken)
Schritt
Vorgang
1
Gerät einschalten
2
Konfiguration DM3
3
Konfiguration DM3
4
Konfiguration DM3
5
Konfiguration DM3
6
Konfiguration DM3
7
Konfiguration DM3
8
Konfiguration DM3
9
Konfiguration DM3
10
Grundchlorung
starten
11
Chlor-Messung
12
Kalibrieren
13
Regelung starten
14
Regelbetrieb
15
Wartung
16
Abschlussprotokoll
Folgende Voraussetzungen müssen erfüllt sein:
Montage mechanisch durchgeführt,
n
Installation hydraulisch durchgeführt,
n
Umwälzpumpe läuft,
n
Installation elektrisch durchgeführt,
n
CAN-Vernetzung durchgeführt,
n
Kommunikationsschnittstellen konfiguriert.
n
Details
Versorgungsspannung einschalten.
Sprache einstellen.
Datum und Uhrzeit einstellen.
Anlagendaten (Beckenname) ein‐
geben.
Beckeneinstellungen
n
Beckengeometrie
n
Beckenvolumen
n
Umwälzleistung eingeben.
Sensoren dem Becken zuordnen.
Pumpen dem Becken zuordnen.
den Pumpen eine Funktion (Heber/
Senker) zuordnen.
Regelparameter überprüfen und ggf.
anpassen.
Grundchlorung durchführen, anhand
eines theoretisch errechneten Werts.
Sensoren müssen einlaufen.
Sensoren kalibrieren
Regelung am DM3 starten.
Die Anlage läuft vollautomatisch.
Regelparameter überprüfen, ggf.
Feineinstellung durchführen und das
System erneut kalibrieren.
Dokumentation aller Regelparameter
incl. der Zuordnung der Kompo‐
nenten mit Seriennummern in den
jeweiligen Becken.
Inbetriebnahme
wer
zeitlicher Verlauf
Service
Service
Service
Service
Service
Service
Service
Service
Service
Service
ca. 2 min (Whirl‐
pool) bis ca. 30 min
(Sportbecken)
Service
ca. 1 Stunde
Service
Service
Service
min. 2 h bis 1 Tag
Service
Service
101
