C160
1
3
5
7
INSTALLATIONSBESCHREIBUNG -5
2
4
6
8
INSTALLATIONS- UND WARTUNGSANLEITUNGEN
INSTALLATIONSBESCHREIBUNG

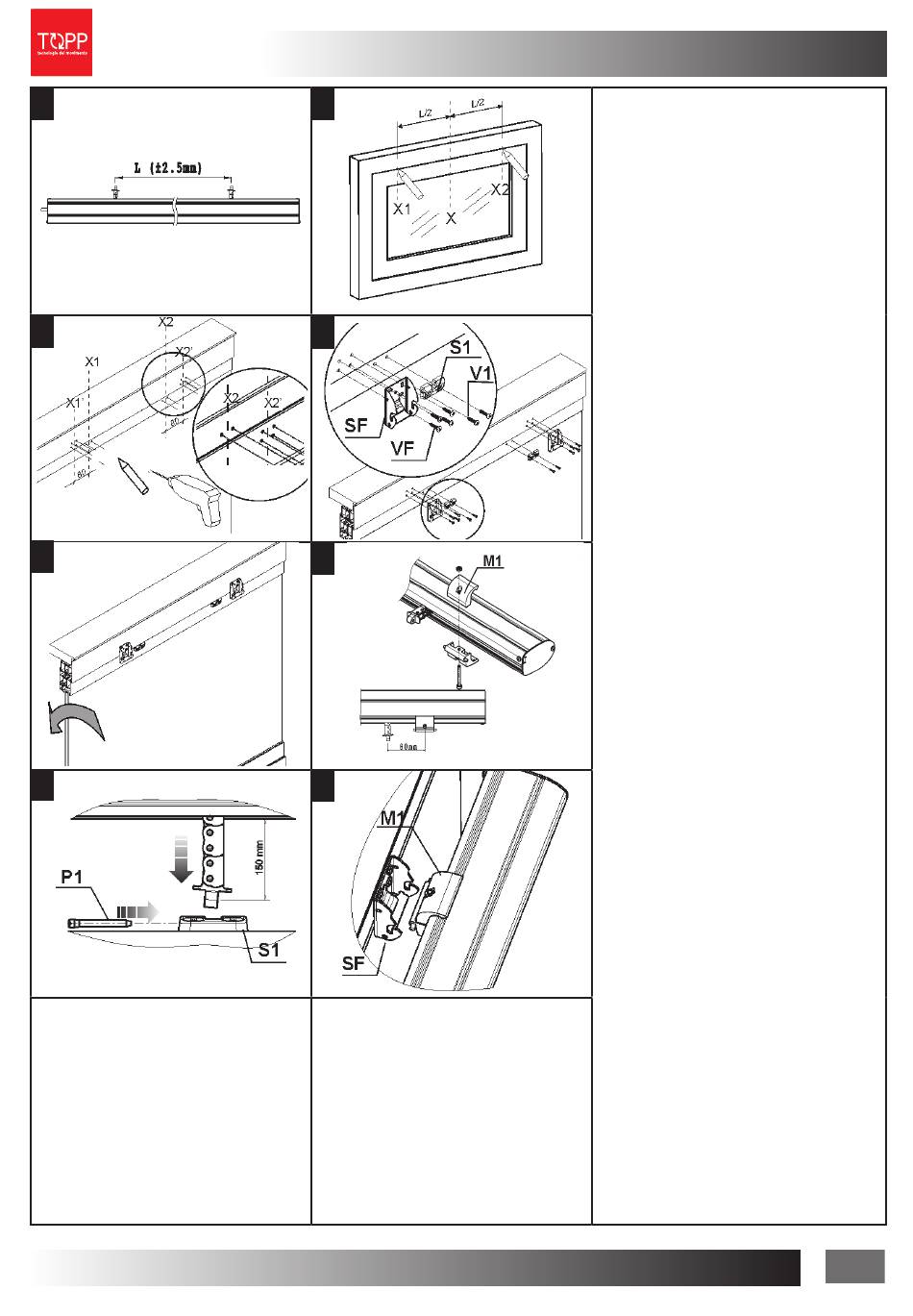

Die Verpackung öffnen und die verschiedenen
Bestandteile
1)2) Mit einem Bleistift die Mittellinie X am Fen-
ster ziehen. Dann den Achsabstand L zwischen
den zwei Kettenenden des Stellantriebs messen
und dieses Maß auf das Fenster übertragen,
symmetrisch zu der Mittellinie X, die Achsen X1
und X2 anzeichnen;
3) Die Achsen X1' und X2' anzeichnen. Unter
Berücksichtigung der zuvor angezeichneten
Achsen und Anwendungshöhen für die Anwen-
dung die Punkte markieren, die den Befestigun-
gsbohrungen der Bügel S1 und SF entsprechen;
Mit einem geeigneten Bohrer an dem Fenster die
Bohrungen vornehmen;
4)5) Mit den entsprechenden Schrauben die
zwei Anschlüsse S1 und die zwei Bügel zur Mon-
tage der Klapp-Ausführung SF befestigen.
6 ) In dem Hub des Stellantriebs neben den Ket-
tenenden die zwei Klemmenpaare M1 einsetzen
und sie teilweise mit der Schraube und Schrau-
benmutter, die im Lieferumfang enthalten sind,
befestigen; Die Klemmen mit einem Abstand
von 80mm von der Mitte des entsprechenden
Kettenendes positionieren und defi nitiv befesti-
gen;
7)Die elektrischen Anschlüsse nach den in Abs.6
vorgeschriebenen Anweisungen und in Bezug
auf den Schaltplan vornehmen. Dem Stellantrieb
Strom zuführen und das Heraustreten der Kette
für mindestens 150 mm Hub steuern; den Stel-
lantrieb abtrennen;
8)Zuerst die Kettenenden bezüglich Anschluss
S1 mit P1 und dann die Klemmen M1 an den
Anschlussbügeln an dem Fenster SF befestigen;
kontrollieren, dass die Bügel zur Befestigung am
Fenster korrekt an den entsprechenden Klem-
men befestigt sind. Die Anzahl der zur Monta-
ge notwendigen Klemmen ändert sich je nach
Länge des Stellantriebs: Bei bis zu 3 Metern wer-
den nur 2 Klemmen benutzt, bei über 3 Metern
eine dritte Klemme in der Mitte des Stellantriebs
anbringen.
9) Eine komplette Öffnung und Schließung des
Fensters vornehmen. Kontrollieren, dass bei
offenem Fenster der Hub einige Zentimeter
unter dem von den mechanischen Feststellvor-
richtungen erlaubten effektiven Hub liegt. Nach
Abschluss der Schließphase kontrollieren, dass
das Fenster komplett geschlossen ist und die
Quetschung der Dichtungen kontrollieren.
21
