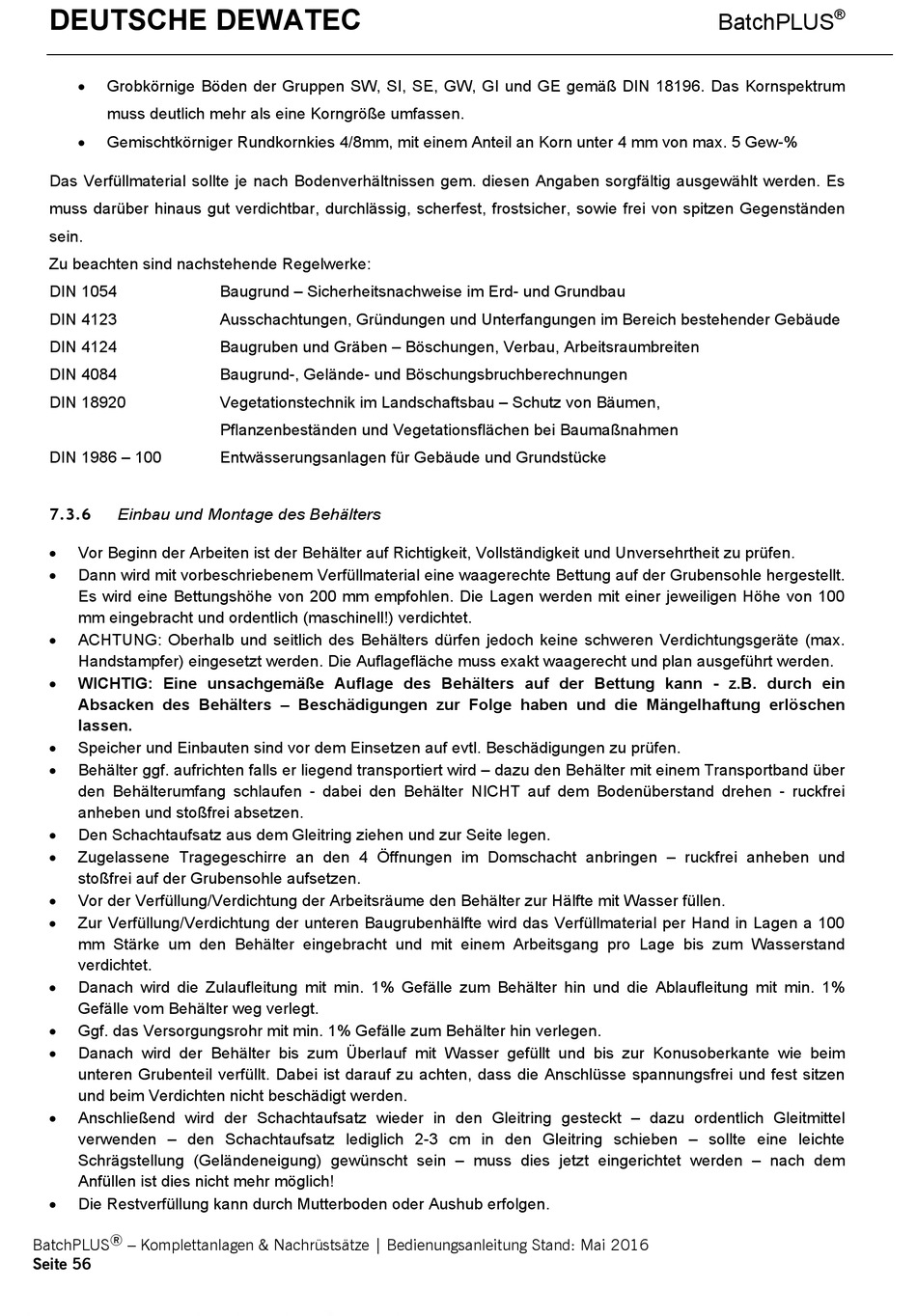

DEUTSCHE DEWATEC
Grobkörnige Böden der Gruppen SW, SI, SE, GW, GI und GE gemäß DIN 18196. Das Kornspektrum
muss deutlich mehr als eine Korngröße umfassen.
Gemischtkörniger Rundkornkies 4/8mm, mit einem Anteil an Korn unter 4 mm von max. 5 Gew-%
Das Verfüllmaterial sollte je nach Bodenverhältnissen gem. diesen Angaben sorgfältig ausgewählt werden. Es
muss darüber hinaus gut verdichtbar, durchlässig, scherfest, frostsicher, sowie frei von spitzen Gegenständen
sein.
Zu beachten sind nachstehende Regelwerke:
DIN 1054
DIN 4123
DIN 4124
DIN 4084
DIN 18920
DIN 1986 – 100
7.3.6
Einbau und Montage des Behälters
Vor Beginn der Arbeiten ist der Behälter auf Richtigkeit, Vollständigkeit und Unversehrtheit zu prüfen.
Dann wird mit vorbeschriebenem Verfüllmaterial eine waagerechte Bettung auf der Grubensohle hergestellt.
Es wird eine Bettungshöhe von 200 mm empfohlen. Die Lagen werden mit einer jeweiligen Höhe von 100
mm eingebracht und ordentlich (maschinell!) verdichtet.
ACHTUNG: Oberhalb und seitlich des Behälters dürfen jedoch keine schweren Verdichtungsgeräte (max.
Handstampfer) eingesetzt werden. Die Auflagefläche muss exakt waagerecht und plan ausgeführt werden.
WICHTIG: Eine unsachgemäße Auflage des Behälters auf der Bettung kann - z.B. durch ein
Absacken des Behälters – Beschädigungen zur Folge haben und die Mängelhaftung erlöschen
lassen.
Speicher und Einbauten sind vor dem Einsetzen auf evtl. Beschädigungen zu prüfen.
Behälter ggf. aufrichten falls er liegend transportiert wird – dazu den Behälter mit einem Transportband über
den Behälterumfang schlaufen - dabei den Behälter NICHT auf dem Bodenüberstand drehen - ruckfrei
anheben und stoßfrei absetzen.
Den Schachtaufsatz aus dem Gleitring ziehen und zur Seite legen.
Zugelassene Tragegeschirre an den 4 Öffnungen im Domschacht anbringen – ruckfrei anheben und
stoßfrei auf der Grubensohle aufsetzen.
Vor der Verfüllung/Verdichtung der Arbeitsräume den Behälter zur Hälfte mit Wasser füllen.
Zur Verfüllung/Verdichtung der unteren Baugrubenhälfte wird das Verfüllmaterial per Hand in Lagen a 100
mm Stärke um den Behälter eingebracht und mit einem Arbeitsgang pro Lage bis zum Wasserstand
verdichtet.
Danach wird die Zulaufleitung mit min. 1% Gefälle zum Behälter hin und die Ablaufleitung mit min. 1%
Gefälle vom Behälter weg verlegt.
Ggf. das Versorgungsrohr mit min. 1% Gefälle zum Behälter hin verlegen.
Danach wird der Behälter bis zum Überlauf mit Wasser gefüllt und bis zur Konusoberkante wie beim
unteren Grubenteil verfüllt. Dabei ist darauf zu achten, dass die Anschlüsse spannungsfrei und fest sitzen
und beim Verdichten nicht beschädigt werden.
Anschließend wird der Schachtaufsatz wieder in den Gleitring gesteckt – dazu ordentlich Gleitmittel
verwenden – den Schachtaufsatz lediglich 2-3 cm in den Gleitring schieben – sollte eine leichte
Schrägstellung (Geländeneigung) gewünscht sein – muss dies jetzt eingerichtet werden – nach dem
Anfüllen ist dies nicht mehr möglich!
Die Restverfüllung kann durch Mutterboden oder Aushub erfolgen.
BatchPLUS ® – Komplettanlagen & Nachrüstsätze | Bedienungsanleitung Stand: Mai 2016
Seite 56
Baugrund – Sicherheitsnachweise im Erd- und Grundbau
Ausschachtungen, Gründungen und Unterfangungen im Bereich bestehender Gebäude
Baugruben und Gräben – Böschungen, Verbau, Arbeitsraumbreiten
Baugrund-, Gelände- und Böschungsbruchberechnungen
Vegetationstechnik im Landschaftsbau – Schutz von Bäumen,
Pflanzenbeständen und Vegetationsflächen bei Baumaßnahmen
Entwässerungsanlagen für Gebäude und Grundstücke
BatchPLUS
®
BatchPLUS
- Komplettanlagen & Nachrüstsätze
Betriebsanleitung Stand: Mai-16
®
Seite 56
