Wichtige Hinweise Bestimmungsgemäße Verwendung Die Ecoflex Nahwärmesysteme sind für den Transport von Heizungs- und Trinkwasser außerhalb von Ge bäuden konzipiert. Die Rohrleitungen werden i.d.R. in Gräben oder Schächten verlegt. Weitere Anwendungsmöglichkeiten auf Anfrage. Für die aus missbräuchlicher Verwendung des Rohrleitungs- systems entstehenden Schäden haftet der Hersteller nicht.
Schema eines Montageablaufs (chronologisch) Vor der eigentlichen Verlegung der Ecoflex Rohrleitungen empfiehlt es sich, folgende vor bereitende Arbeiten zu erledigen: • Erstellen von evtl. notwendigen Kernloch bohrungen für Hauseinführungen DWD, Mauer durchführungen DWD/NWD oder Labyrinthdichtungen NDW • Beschichtung Bohrungsinnenwände bei saugfähigen, pori- gen Untergründen...
Seite 4
Seite 30 Mauerdurchführungen/ Hauseinführungen/ Labyrinthdichtungen mon- tieren Seite 31 Isoliersätze/Schächte montieren Seite 46 Optional Reparatur von Mantelrohr- beschädigungen Seite 73 Anleitungen zur Verarbeitung der Ecoflex Supra PLUS Komponenten finden Sie im Uponor Downloadcenter unter www.uponor.de 4 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...

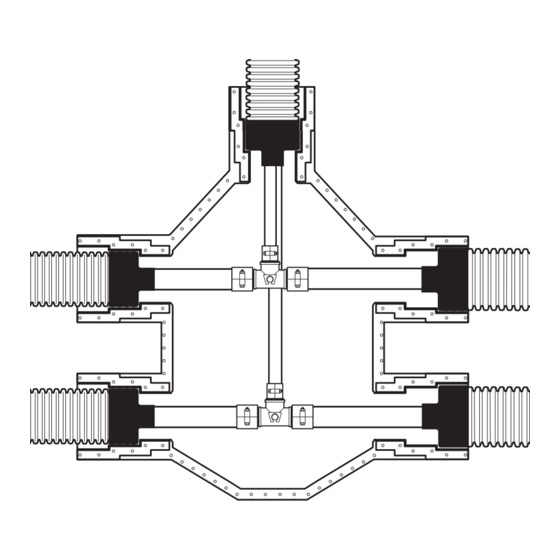

1000 kg min. 50 mm min. 1000 kg min. 50 mm min. 1000 kg min. 1000 kg min. 50 mm min. 1000 kg min. 50 mm min. 1000 kg min. 50 mm min. 1000 kg Ecoflex Nahwärmesysteme – Baustellenhandbuch l 5...
Seite 6
STOP 6 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Direkt nach dem Abrollen der Ringbunde stehen die Rohrenden unter Biegespannung, was die Verbinder- montage erschweren kann. Daher ist es ratsam, die Uponor Ecoflex Rohre möglichst frühzeitig abzurollen und die Rohrenden zu beschweren. Dadurch werden die Spannungen abgebaut. Ecoflex Nahwärmesysteme – Baustellenhandbuch l 7...
Seite 8
Anschließen der Rohre nicht entfernen!). Rohrende fixieren (z.B. beschweren oder einsanden). Rohrringbund abrollen und Wicklung für Wicklung herausführen. Wichtig! Die Rohrenden müssen immer fixiert werden (z.B. beschweren oder einsanden) um ein Wiederaufrollen zu vermeiden. 8 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Seite 9
(z.B. beschweren oder einsanden) und bis zum nächsten Nylonband abrollen. Den Vorgang wie beschrie- ben beim gesamten Abrollen wiederholen. Achtung! Beim Öffnen der Nylonbänder kann das Rohrende vorschnellen! Deshalb müssen die Rollen immer durch zwei bis drei Bänder gesichert bleiben. Ecoflex Nahwärmesysteme – Baustellenhandbuch l 9...
Einbau bedingungen mit hohen Verkehrslasten (SLW 60 = 60 t) entsprechend Arbeitsblatt ATV-A 127 ein- setzbar sind. Die Ringsteifigkeit der Mantelrohre ist gemäß EN ISO 9969 für eine Belastung von 4 kN/m (Klasse SN4) geprüft. 10 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Seite 11
Rohrschellen bei Einzelauf- hängung 100 cm Biegeradien Wichtig! Bei Unterschreiten der Mindestbiegeradien können die Mediumrohre knicken oder beschädigt werden. Biegeradien für Ecoflex Rohre in mm Rohrtyp/ Mediumrohrdim. Thermo Single 300 350 1100 1200 1400 Thermo Twin 600 800 1000 1200 1400...
Bereich der Bohrung ent- fernen Beide Ösen des Stahl-Zugseils positionieren und Schraube in die Bohrung und Zugseilösen einfädeln Schutzkappe mittels Klebeband auf dem Mantelrohr fixieren Zugvorrichtung in das Zugseil einhängen und das Rohr ein- ziehen 12 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Ecoflex Eck-, Längs- rohre nicht beschädigt und T-Isoliersätzen werden. die Seiten 61 ff und bei H-Isoliersätzen die Seiten 53 ff beachten. Abisolieren von Ecoflex Rohren mit PEX-Dämmung STOP STOP STOP STOP 10 mm 10 mm Ecoflex Nahwärmesysteme – Baustellenhandbuch l 13...
Ecoflex Gummi-Endkappe montieren Wichtig! Alle Mantelrohrenden (auch in Isoliersätzen und Schächten) der Uponor Ecoflex Rohrsysteme Thermo, Aqua, Quattro und Supra müssen zur Bauteilabschot- tung mit Gummi-Endkappen ausgestattet werden. Ecoflex Nahwärmesysteme – Baustellenhandbuch l 15...
Seite 16
Wichtig! Beim Einsatz des Ecoflex H-Isoliersatzes (1007355) darf der Klemmring nicht auf die Gummi-Endkappe montiert werden. STOP Ecoflex H-Isoliersatz 16 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Seite 17
Wichtig! Die Mantelrohrenden der Uponor Ecoflex Thermo PRO Rohre sollten mit Gummi-Endkappen ausgestattet werden, um eine durchgängige Bauteilabschottung zu gewährleisten. d = 200 mm EPDM d = 175 mm EPDM Ecoflex Nahwärmesysteme – Baustellenhandbuch l 17...
Seite 18
18 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Seite 19
Ecoflex Verbindungstechnik Wichtig! Vor der Montage der Ecoflex Verbindungstechnik immer erst die Gummi-Endkappen anbringen! Wipex Verbindungen Uponor Wipex Rohrverbinder sind für Rohraußen durch messer von 25 – 110 mm und Druck klassen von 6 bar (0,6 MPa/84 Psi) bzw. 10 bar (1,0 MPa/140 Psi) erhältlich. Mit den Wipex Formteilen und Übergangsnippeln lassen sich eine Vielzahl...
Montage der Übergangsnippel Ø 25-50 mm 20 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Seite 21
Solange die Klemmschrauben noch nicht fest angezogen sind, kann die Stützhülse im Rohr gedreht werden. Deshalb empfiehlt es sich bei der Montage von Winkeln und T-Stücken, die Klemmschrauben erst dann fest zu ziehen, wenn die Formteile endgültig ausgerichtet sind. Ecoflex Nahwärmesysteme – Baustellenhandbuch l 21...
Tipp Formteile und Übergangsnippel komplett zusammen- schrauben. Danach die vollständige Formteilverbindung auf ein beliebiges Rohrende montieren. Anschließend die anderen Rohrenden auf die Stützhülsen der Über- gangsnippel aufschieben und wie ab Montageschritt 3 beschrieben verschrauben. 22 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Seite 23
So entsteht eine dauerhaft dichte Verbindung ohne O-Ringe oder sonstige Dichtmittel. Wichtig! Vor der Montage der Ecoflex Verbindungstechnik immer erst die Gummi-Endkappen anbringen! Uponor Ecoflex Q&E Fittingmontage (optimale Verarbeitungstemperatur +5 °C – +25 °C) Mediumrohr rechtwinklig abschneiden und Späne aus dem Rohrende entfernen.
Seite 24
Zunächst so oft aufweiten, bis Rohrende mit Q&E Ring am Anschlag anliegen ( # X). Danach zusätzliche Aufweitungen (+ Y), um genügend Zeit zum Aufstecken auf den Fitting zu haben. Beachten Sie zusätzlich die Bedienungsanleitun- gen, die den Aufweitwerkzeugen beiliegen. 24 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Seite 25
Q&E63 63x5,8/8,6 M18 VLD 75x10.3 Q&E75 75x6,8/10,3 M18 VLD 11 Die "+Y" Werte gelten für Ecoflex Single Rohre. Zur Verbindung von Ecoflex Twin Rohren (z. B. an einem Knotenpunkt) ist es erforderlich, beide Rohrenden gleichzeitig auf die Q&E Fittings aufzuschieben. Dabei müssen vorab beide Rohrenden incl.
Seite 26
Q&E Verbindung durch vorsichtiges Anwärmen der Verbindungsstelle auf max. 50 °C beschleunigt werden. Wichtig! Die Zeitdauer für den Rückschrumpfprozess der Q&E Verbindung ist temperaturabhängig. Deshalb müssen vor dem Abdrücken die Wartezeiten gemäß Tabelle (Seite 27) eingehalten werden. 26 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Ecoflex Übergangsnippel PN10 Wichtig! Vor der Montage der Ecoflex Verbindungs- 14 – 25 mm technik immer erst die Gummi-Endkappen anbringen! STOP Mediumrohr rechtwinklig abschneiden. Druckmutter und Klemmring auf das Rohrende schieben. 28 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Seite 29
Druckmutter fest anziehen. Hinweise: • Für eine sichere Verbindung ist im Heißwassereinsatz nach der Montage die Verbindung auf 60 - 80 °C zu erwärmen und die Druckmutter nachzuziehen. • Vorgewärmte Rohre lassen sich leichter montieren Ecoflex Nahwärmesysteme – Baustellenhandbuch l 29...
Druckprüfung durchführen, Rohrnetz spülen Druckprüfung Nach der Montage der Ecoflex Verbindungstechnik ist eine Druckprüfung durchzuführen. Bei der Druck prüfung müssen alle Komponenten der Installation frei zugänglich und sichtbar sein, um beispielsweise fehlerhaft montierte Fittings lokalisieren zu können. Soll nach einer Druckprüfung das Rohrleitungssys- tem im unbefüllten Zustand ver bleiben (z.B.
Mauerhülse in die Schalung (b) oder in die vorbereitete Öffnung des Mauer werks (a) einbauen. Die Kernlochbohrung/ der Mauerdurchbruch (a) für den Einbau der Ecoflex Mauer- durchführung NDW muss ausreichend groß sein, damit der Mörtel/Beton im Ringspalt gut verdichtet werden kann.
Seite 32
Mauerhülse schieben, wie es zur weiterführen- den Installation innerhalb des Gebäude- Gebäudes erfor- Außenseite derlich ist. Rohr und Mauer- hülse im Dichtbe- reich sorgfältig von Fett und Schmutz befreien (Drahtbürste, PE-Reiniger). 32 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Seite 33
Schutzfolie von der Innenseite des Schrumpf- schlauches ent- fernen Rohr und Mauer- hülse im Dichtbe- reich umlaufend auf ca. 70 °C mit weicher Flamme erwärmen Schrumpf- schlauch auf die Mauerhülse schieben. Ecoflex Nahwärmesysteme – Baustellenhandbuch l 33...
Seite 34
Dichtungskleber auf beiden Seiten herausgepresst wurde. Wichtig! Zum Schutz des PE-Mantelrohres besonders vorsichtig mit der Flamme umgehen und den Brenner immer in Bewegung halten. Der Schrumpfschlauch kann mit einem Handschuh oder einer Rolle angedrückt werden. 34 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
(a) oder in die vorbereitete Öffnung des Mauer werks (b) ein- bauen. Die Kernlochbohrung/der Mauerdurchbruch (b) für den Einbau der Labyrinth dichtung NDW muss ausreichend groß sein, damit der Mörtel/Beton im Ringspalt gut verdichtet werden kann. Ecoflex Nahwärmesysteme – Baustellenhandbuch l 35...
Ecoflex Ergänzungssatz (druck wasserdicht bis 0,5 bar * ). (Spannungsaus gleich, nicht druck- wasserdicht). Ecoflex Faserzementrohr DWD Ecoflex Epoxidharz Set für DWD. (druck wasserdicht bis 0,5 bar). * Außendurchmesser Mantelrohr 250 mm bis 0,3 bar 36 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Seite 37
Einbau beispiele Raumseite Spannungsfreier Einbau Mauerdurchführung DWD, druckwasserdicht und Faser- zementrohr DWD. Raumseite Einbau unter Spannung Mauerdurchführung DWD, druckwasserdicht, mit Ergänzungssatz (Spannungs aus gleich) und Faser- zementrohr DWD. Ecoflex Nahwärmesysteme – Baustellenhandbuch l 37...
Seite 38
Bohrlochwandung mit Ecoflex Epo- xidharz Set für DWD konser- vieren. Bohrloch wäh- rend der Rohbau- phase, z.B. mit- tels Kappen (bauseits), vor Verunreinigungen und Feuchtigkeit schützen. Einbauparameter Außendurch- Kernloch- messer Mantelrohr bohrung [mm] [mm] 38 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Seite 39
Räumen bearbeiten • Nur handbetriebene oder langsam laufende Geräte mit Staub-Auffangvorrichtungen verwenden! • Der Feinstaub gefährdet beim Einatmen die Gesund- heit, deshalb Staubschutzmaske tragen • Beachten Sie bitte die gültige Gefahrstoff verordnung des Bundes Ecoflex Nahwärmesysteme – Baustellenhandbuch l 39...
Seite 40
Verschmutzung und Feuchtigkeit Einbau in eine Bodenplatte. schützen. Beton rund um das Faserze- mentrohr gut verdichten. Einbauparameter Außendurch- Außendurchmes- Innendurchmesser messer Mantelrohr ser Ecoflex Faser- Ecoflex Faser- zementrohr DWD zementrohr DWD [mm] [mm] [mm] 40 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Seite 41
Einbau der Ecoflex Mauerdurchführung DWD in Kern- lochbohrung oder Ecoflex Faser zement rohr DWD Ecoflex Mauer- durchführung DWD von der Rauminnenseite auf das Mantel- rohr aufschieben. Ecoflex Mauer- durchführung DWD wandbündig bis zur Wasser- seite (außen) einführen, Schrauben nach innen zeigend.
Seite 42
Zur Endmontage die Muttern mit Dreh moment schlüssel bis zum maximalen Drehmoment M max anziehen. Die Muttern mehrmals überkreuz anziehen, Vorgang nach zwei Stunden wiederholen. Zum Span- nungsaus- gleich Ecoflex Ergänzungs- satz einset- zen. 42 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Seite 43
Wichtig! Beachten Sie beim Einbau der Ecoflex Mauerdurchfüh- rung DWD bitte folgende Verarbeitungshinweise: • Ziehen Sie die Muttern der Ecoflex Mauerdurchfüh- rung DWD und des Ecoflex Ergänzungs satzes nur so weit an, bis der Dichtungsgummi umlaufend am Ecoflex Mantelrohr und an der Kernlochbohrung bzw.
Anschlussraum zu füh- ren. Hinweis: Die Hauseinführungsbögen (außer Twin 75) werden mit einem Ecoflex Isoliersatz angeschlossen. Hierfür muss der Ecoflex Reduzierring 200/205 (Art.-Nr. 1085106) oder 200/160 (Art.-Nr. 1085107) eingesetzt werden. Der Hauseinführungsbogen Twin 75 wird mit dem Mantelrohr-Verbindungsset 250 (Art.-Nr. 1083872) angeschlossen.
Ø 200 mm Ø 175 mm Ø 140 mm Wichtig! • Vor dem Einbau in den H-Isoliersatz müssen Uponor Ecoflex Rohre mit Uponor Ecoflex Gummi-Endkappen ausgestattet sein! • Vor der Montage bzw. dem Verschließen des H-Isoliersatzes muss die Installation einer Druck- prüfung unterzogen werden.
Uponor Wipex Verbindungen zusammenbauen Uponor Wipex Fittinge einpassen und Mediumrohre exakt auf Länge zuschneiden L1/L2 48 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Seite 49
G 1 1/4", Thermo Single 120 mm 90/200 Thermo Twin 2x63/200 ~ 100 mm, R 2" Thermo Twin 2x50/200 G 1 1/4", Thermo Single 120 mm 110/200 Thermo Twin 2x63/200 ~ 100 mm, R 2" Ecoflex Nahwärmesysteme – Baustellenhandbuch l 49...
Mediumrohrenden und Fittings dämmen, Hohlräume mit Dämmung ausfüllen Rohrenden und Fittings mit Wärmedämmung umwickeln STOP und Hohlräume ausfüllen Umlaufend Dichtpaste auftragen Ecoflex Nahwärmesysteme – Baustellenhandbuch l 51...
Seite 52
Obere Halbschale des Ecoflex H-Isoliersatzes aufsetzen Alle Schrauben einsetzen und festziehen 8 x 30 mm SW 13 Umlaufend Spreizdübel einschlagen 52 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Vor der Montage bzw. dem Verschließen des Isoliersatzes muss die Installation einer Druckprüfung unterzogen werden. Beschreibungen und Formblätter zur Druckprüfung und zum Spülen des Uponor Ecoflex Rohrsystems finden Sie im aktuellen Technischen Ecoflex Katalog sowie unter www.uponor.de 54 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Seite 55
Ecoflex Gummi- Endkappe STOP Rohre vor der Uponor Wipex Wipex-Montage in den Isoliersatz legen und Mediumrohre passend kürzen! 300 mm Ecoflex Nahwärmesysteme – Baustellenhandbuch l 55...
Vor der Montage bzw. dem Verschließen des Schachtes muss die Installation einer Druckprüfung unterzogen werden. Beschreibungen und Formblätter zur Druckprüfung und zum Spülen des Uponor Ecoflex Rohrsystems finden Sie im aktuellen Technischen Ecoflex Katalog sowie unter www.uponor.de Verkehrsbelastung Ohne Lastverteilung oberhalb des Schachtes kann der Schacht bei 50 cm Sandüberdeckung eine Kurz zeitbelastung von...
Seite 64
Montagerohrlänge entfernen. Dämmung für späteres Nach- dämmen der Rohrenden und Anschlüsse im Schacht aufbe- wahren. Uponor Ecoflex Wipex Gummi- Endkappe Schrumpfschläuche über die Mantelrohre schieben. Gummi-Endkappen zunächst ohne Klemmringe montieren. Anschließend Wipex Übergangsnippel montieren. 64 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Seite 65
Vorbereitete Rohrenden in den Schacht einschie- ben. Uponor Wipex Uponor Wipex Verbindungen zusammenschrauben und Klemmringe der Gummi-Endkappen montieren. Ecoflex Nahwärmesysteme – Baustellenhandbuch l 65...
Seite 66
Im Anschluss an die Druckprobe Rohrenden und Verbin- dungsstellen mit vorhandenem und ggf. zusätzlichem Dämm- material nachdämmen. 66 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Seite 67
Spannung um das 1018382 Mantelrohr wickeln. Den Bereich, in dem nachher der ca. 70 °C Schrumpfschlauch plaziert wird, mit einer weichen Flamme auf ca. 70 °C anwärmen. Die Schutzfolie aus dem Schrumpfschlauch entfer nen. Ecoflex Nahwärmesysteme – Baustellenhandbuch l 67...
Seite 68
Dichtungs- Flamme umgehen und den Brenner kleber an den immer in Bewegung halten. Der Seiten herausge- presst wurde. Schrumpfschlauch kann mit einem Handschuh oder einer Rolle angedrückt werden. 68 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Verdichtung ist auf eine stabile aufrechte Lage des Schachtes zu achten. Die Standardüberdeckung des Schach- tes ist 50 cm. Eine minimale Über deckung von 30 cm ist zulässig, wenn keine direkten Lasten auf den Schacht einwir- ken können. Ecoflex Nahwärmesysteme – Baustellenhandbuch l 69...
Quattro- Single-Rohre Single-Rohre Rohr Rohr mit Absperrung mit Absperrun Single- Twin- Rohre Twin- Twin- Rohre Rohr Rohr Twin- Single- Rohre Rohre Twin- Twin- Rohr Rohr Twin- Quattro- Quattro- Rohre Single-Rohre Rohr Rohr mit Absperrung 70 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Seite 71
Abmessungen in mm 1632 Schacht ohne 250 mm Stutzen 1000 1000 1632 1632 1000 1632 1640 1632 Ø 250 Ø 250 Ø 250 Ø 250 1640 Ecoflex Nahwärmesysteme – Baustellenhandbuch l 71 Ø 250 Ø 250...
Seite 72
1632 Schacht mit 250 mm Stutzen 1304 Ø 250 Ø 250 Ø 250 Ø 250 72 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Seite 73
Schmutz befreien (Draht- bürste, PE-Reini- ger). Oberfläche des Mantelrohres im Bereich der Beschädigung umlaufend auf ca. 70 °C mit weicher Flamme erwär- men. Schutzfolie abziehen und Schrumpfband einseitig über die beschädigte Stelle legen. Ecoflex Nahwärmesysteme – Baustellenhandbuch l 73...
Seite 74
Seiten herausgepresst wurde. Wichtig! Zum Schutz des PE-Mantelrohres besonders vorsichtig mit der Flamme umgehen und den Brenner immer in Bewegung halten. Das Schrumpfband kann mit einem Handschuh oder einer Rolle angedrückt werden. 74 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Seite 75
Abdichtung von Mantelrohr- beschädigungen mittels Ecoflex Schrumpfmanschette Oberfläche des Mantelrohres im Bereich der Beschädigung sorgfältig von Fett und Schmutz befreien (Draht- bürste, PE-Reini- ger). Schutzfolie aus der Schrumpf- manschette ent- fernen. Ecoflex Nahwärmesysteme – Baustellenhandbuch l 75...
Seite 76
Dichtungs- kleber seitlich austritt. Wichtig! Zum Schutz des PE-Mantelrohres besonders vorsichtig mit der Flamme umgehen und den Brenner immer in Bewegung halten. Die Schrumpfmanschette kann mit einem Handschuh oder einer Rolle angedrückt werden. 76 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Gegebenheit optional Wipex Drehnippel und/oder Rohrnippel (bauseits) einsetzen Thermo/Thermo PRO Twin Verbindungen im Längsisoliersatz Artikel Anzahl Ecoflex Thermo Twin oder Ecoflex Thermo PRO Twin Ecoflex Längsisoliersatz Ecoflex Gummi-Endkappe, Twin (für Ecoflex Thermo Twin Rohre) Wipex Kupplung PN6 Ecoflex Nahwärmesysteme – Baustellenhandbuch l 81...
Seite 82
Anschluss im Gebäude: Thermo/Thermo PRO Twin Übergang auf Uponor Mehrschichtverbundrohr MLC Artikel Anzahl Ecoflex Thermo Twin oder Ecoflex Thermo PRO Twin Ecoflex Gummi-Endkappe, Twin (für Ecoflex Thermo Twin Rohre) Uponor Wipex-MLC Presskupplung S-Press PN6 82 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Seite 83
Notizen Ecoflex Nahwärmesysteme – Baustellenhandbuch l 83...
Seite 84
E marita.rempe@uponor.com E marita.rempe@uponor.com Auftragsabwicklung und Auftragsabwicklung und Versand Versand Reinhild Fiedler Reinhild Fiedler T +49 (0)2553 725663 T +49 (0)2553 725663 F +49 (0)2553 725661 F +49 (0)2553 725661 E reinhild.fiedler@uponor.com E reinhild.fiedler@uponor.com 84 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Seite 85
Elke Makala Elke Makala T +49 (0)2553 725672 T +49 (0)2553 725672 F +49 (0)2553 725661 F +49 (0)2553 725661 E elke.makala@uponor.com E elke.makala@uponor.com Nord-Ost Nord-West West West Mitte-West Mitte-Ost Süd-West Süd Süd-Ost siehe Folgeseite Ecoflex Nahwärmesysteme – Baustellenhandbuch l 85...
Seite 86
E julia.schnippe@uponor.com E julia.schnippe@uponor.com Auftragsabwicklung und Auftragsabwicklung und Versand Versand Heike Rensing Heike Rensing T +49 (0)2553 725677 T +49 (0)2553 725677 F +49 (0)2553 725661 F +49 (0)2553 725661 E heike.rensing@uponor.com E heike.rensing@uponor.com 86 l Ecoflex Nahwärmesysteme – Baustellenhandbuch...
Seite 87
Projektierung Objektverfolgung Michael Herlfterkamp Helga Hewing T +49 (0)2553 725250 T +49 (0)2553 725280 E michael.herlfterkamp@uponor.com F +49 (0)2553 725960 E helga.hewing@uponor.com Frank Ullmann T +49 (0)2553 725380 F +49 (0)2553 725960 E frank.ullmann@uponor.com Ecoflex Nahwärmesysteme – Baustellenhandbuch l 87...
Unser Service rund um unsere Uponor Ecoflex Nahwärmesysteme Wenn Sie Fragen zu unserem Zubehörprogramm haben oder sachkundige Beratung beispiels weise für die Planung und Aus legung eines Projektes benötigen, dann rufen Sie uns an. Wir beraten Sie gern. Unser Außendienst steht Ihnen zudem auch vor Ort gerne zur Verfügung.
