PSC-Systemtechnik bubbler plus Einbauhinweise Seite 2

In pe-behälter

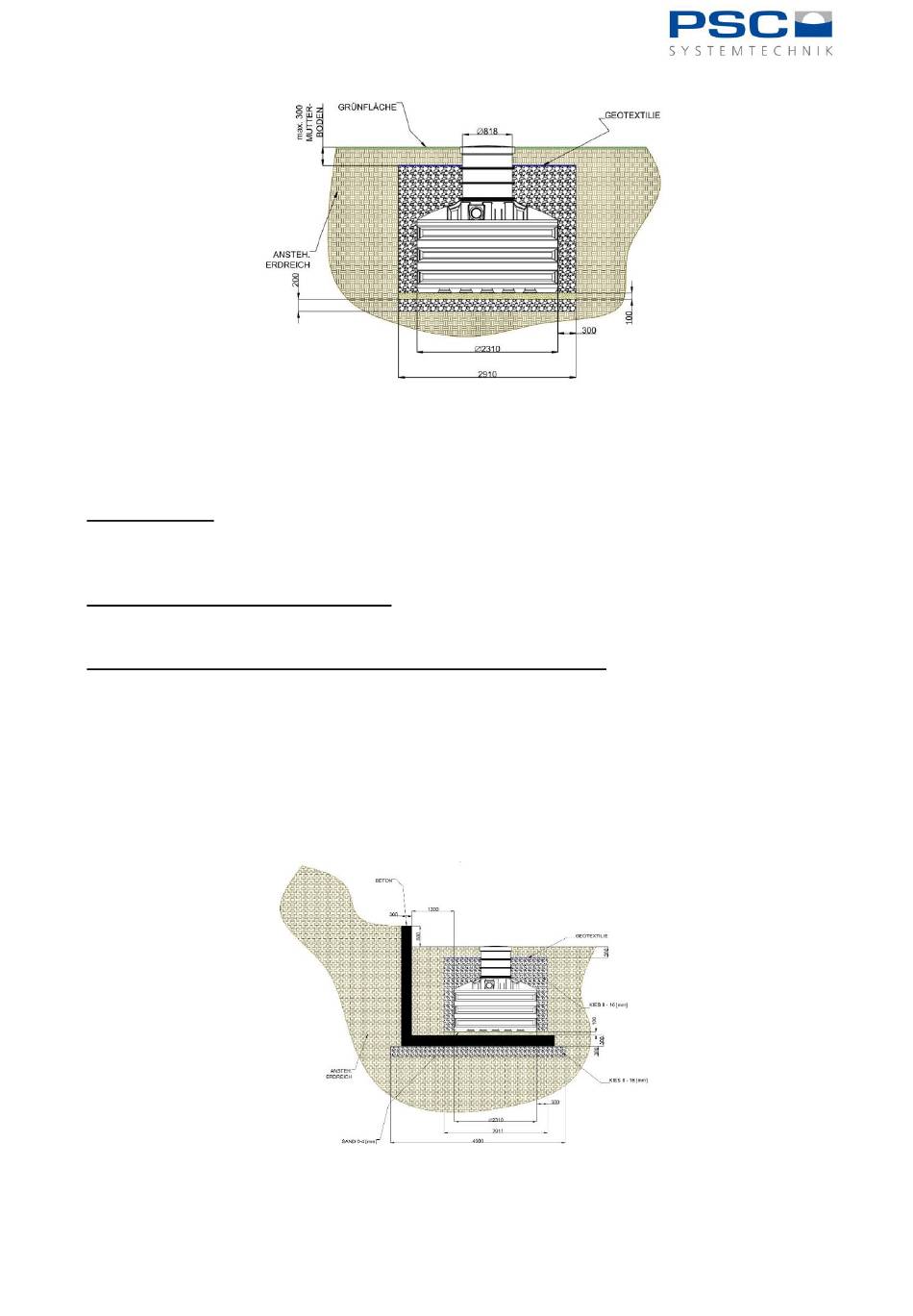

15. Verfüllen der Baugrube, Schritt 2
Nach Fertigstellung der Verrohrung erfolgt die weitere Verfüllung der Baugrube mit Kies 8/16
bis min. 30 cm unter der Einstiegsöffnung.
Das weitere Auffüllen der Baugrube kann mit Mutterboden erfolgen. Bitte beachten Sie, dass
zwischen der Kiesschicht und dem Mutterboden ein Geotextil / Vlies eingezogen wird.
Verkehrsflächen
1. Der Behälter ist für den Einbau in Verkehrsflächen der Klasse A (z.B. Fußgänger, Radfahrer) ausge-
legt. Andere Lastklassen sind nicht zugelassen.
Einbau in Grund- und Schichtenwasser
1. Ein Einbau in Grund-/Schichtenwasser ist nicht möglich.
Einbau in Hanglage / Böschung, Einbau neben befahrenen Flächen
1. Beim Einbau des Behälters in Gelände mit Gefälle bzw. in unmittelbarer Nähe (< 5 m) eines Hanges,
Erdhügels oder einer Böschung muss eine statisch berechnete Stützmauer zur Aufnahme des
Erddrucks errichtet werden.
2. Die Mauer muss die Behältermaße um min. 50 cm in alle Richtungen überragen und einen Mindest-
abstand von 120 cm zum Behälter haben.
3. Bei dem Einbau des Behälters neben befahrbaren Flächen muss gewährleistet sein, dass die auftre-
tenden Belastungen durch schwere Fahrzeuge nicht auf den Behälter übertragen werden. Ein stati-
scher Nachweis ist bauseits zu erbringen.
Version A
